Od idejnog projekta do puštanja u rad razvijamo naprednu infrastrukturu za punjenje električnih vozila prilagođenu vašim trenutnim i budućim potrebama.

Punjač je samo jedan dio sustava

Kada tvrtka planira uvođenje električnih vozila, potrebno je sagledati cijelu eneretsku sliku. Projekt obuhvaća pitanja poput kapaciteta postojeće infrastrukture, mogućnosti solarne energije i opravljanja opterećenjem.

Elektrifikacija voznog parka započinje analizom elektroenergetske infrastrukture

Što projektiramo i izvodimo

Projekt prilagođavamo stvarnim potrebama poslovanja.

elcet flotni punjač električnih vozila

AC punjači

Za zaposlenike i službena vozila

flotni dc punjaci vozila

DC punjači

Za intenzivno korištenje

flotni sustavi

Flotni sustavi

Upravljanje i nadzor cijele flote vozila

solarna elektrana flotnih sustava

Solrana elektrana

Integracija s obnovljivim izvorima energije

baterijski spremnici za flotne punjače vozila

Baterijski spremnici

Stabilizacija i optimizacija potrošnje

nadzor i upravljanje flotom električnih vozila

Nadzor i upravljanje

Pametno upravljanje opterećenjem

Kako izgleda proces

Od analize do dugoročne podrške – jasno, strukturirano, učinkovito

01
Razumijevanje vaših planova

Broj vozila, lokacije, načini korištenja

02
Analizu postojeće infrastrukture

Priključna snaga, trafostanica, SN, NN mreža

03
Tehničko financijska analiza

Optimalno rješenje, faze razvoja

04
Projektiranje

Izrada kompletne elektrotehničke dokumentacije i ishođenje potrebnih dozvol

05
Izvedba

Ugradnja provjerene i certificirane opreme visoke pouzdanosti

06
Dugoročna podrška

Održavanje, proširenje, tehnička podrška

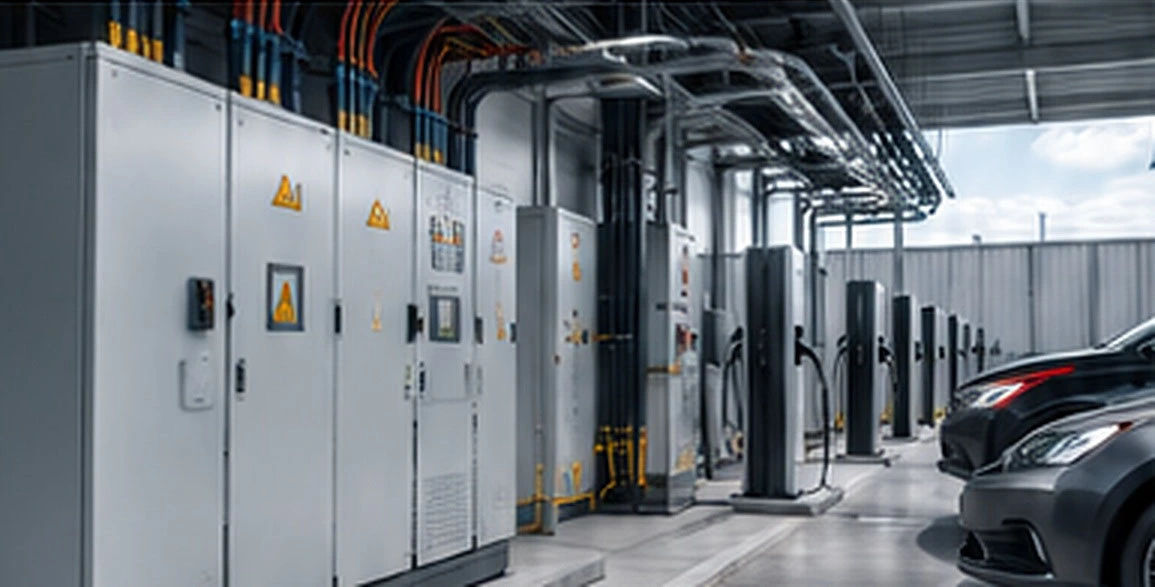

tehnička infrastruktura punionice automobila

Tehnička infrastruktura

Povezujemo punjače, elektroenergetiku i sustave upravljanja u cjelovito rješenje

Što investitor dobiva

Više od punjača – sustav koji prati vaš razvoj

Sustav prilagođen vašem poslovanju

Optimalno iskorištenje postojeće infrastrukture

Smanjenje rizika budućih rekonstrukcija

Priprema za rast voznog parka

Jedan partner od analize do održavanja

Najčešća pitanja investitora


Odgovori na najvažnija pitanja o planiranju i izvedbi infrastrukture za e-mobilnost

Što obuhvaća faza projektiranja flotnih punjača?

Projektiranje uključuje analizu voznog parka, izradu prometnog i građevinskog rješenja, dimenzioniranje elektroenergetskog priključka, odabir odgovarajuće opreme (AC ili DC punjači) te izradu glavnog projekta sukladno zakonskim propisima i tehničkim uvjetima elektrodistributera.

Broj i snaga punjača ovise o veličini flote, dnevnoj kilometraži, profilu korištenja vozila (24/7 ili jednosmjenski rad), vremenu dostupnom za punjenje preko noći te raspoloživoj snazi električne mreže na lokaciji.

AC punjači (obično snage 11 kW do 22 kW) povoljniji su i idealni za vozila koja stoje parkirana dulje vrijeme (npr. preko noći). DC punjači (brzi punjači snage 50 kW do 300+ kW i više) koriste se za brzu dopunu tijekom dana ili za flote s velikim intenzitetom korištenja gdje vozila ne smiju dugo mirovati.

U većini slučajeva, za veći broj punjača ili snažnije DC punjače, postojeći priključak poslovnog objekta nije dovoljan. Potrebno je zatražiti suglasnost za povećanje priključne snage ili ugradnju nove trafostanice od lokalnog operatora distribucijskog sustava (ODS).

U sustav se ugrađuje Dynamic Load Management (DLM) – pametno upravljanje opterećenjem koje dinamički raspoređuje raspoloživu snagu među vozilima koja se pune, sprječavajući prekoračenje ugovorene vršne snage i skupe penale od strane opskrbljivača električnom energijom.

Oprema mora imati odgovarajući IP stupanj zaštite (obično IP54 ili IP65) za vanjsku primjenu te IK stupanj zaštite protiv mehaničkih udara. Također se preporučuje postavljanje nadstrešnica radi zaštite vozila i vozača od kiše i snijega te zaštitnih odbojnika za sprječavanje sudara s vozilima.

Ovisno o snazi punionice i lokaciji, potreban je glavni projekt, građevinska dozvola ili potvrda glavnog projekta, suglasnosti elektrodistributera, te po završetku gradnje tehnički pregled i uporabna dozvola sukladno Zakonu o gradnji.

CSMS (Charging Station Management System) je softverska platforma koja omogućuje nadzor punjača u stvarnom vremenu, upravljanje pravima pristupa, autorizaciju korisnika, praćenje potrošnje energije, dijagnostiku kvarova te generiranje izvještaja za potrebe obračuna i kontrole troškova.

Kako izgleda proces puštanja u pogon (Commissioning) flotnih punjača?

Puštanje u pogon obuhvaća vizualni pregled izvedenih radova, mjerenje električnih parametara i provjeru zaštitnih uređaja (izolacija, uzemljenje), funkcionalna testiranja komunikacije (OCPP protokol), umrežavanje sa CSMS platformom oraz isporuku zapisnika o ispitivanju.

Provjeravaju se strujne zaštitne sklopke (RCD), ispravnost uzemljenja, otpor izolacije kabela, ispravnost rada tipke za hitno zaustavljanje (Emergency Stop) te ispravnost komunikacije između punjača i vozila (Pilot signal).

Autorizacija se najčešće provodi putem RFID kartica, mobilnih aplikacija ili automatskim prepoznavanjem registarskih oznaka (ANPR), pri čemu svaki vozač ili vozilo ima svoj profil povezan s centralnim sustavom upravljanja.

Apsolutno. Integracija solarnih elektrana na krovovima depoa uz baterijske sustave za pohranu energije (BESS) omogućuje smanjenje troškova električne energije, punjenje flote “zelenom” energijom i dodatno rasterećenje mreže.

Korištenjem industrijskih standarda kao što su OCPP (Open Charge Point Protocol) za komunikaciju punjača sa serverom i standardiziranih priključaka (CCS2 za DC, Type 2 za AC), osigurava se nesmetan rad bez obzira na proizvođača vozila u voznom parku.

Preventivno održavanje preporučuje se obavljati minimalno jednom do dva puta godišnje. Ono uključuje vizualni pregled, čišćenje filtera i kontakata, provjeru momentalnih spojeva kabela, testiranje sigurnosnih sklopova i ažuriranje softvera (firmwarea).

Kritične flotne lokacije trebale bi imati ugovorenu servisnu podršku s definiranim vremenom odaziva (SLA – Service Level Agreement) 24/7, daljinsku dijagnostiku putem CSMS-a te rezervne punjače ili rezervne priključke kako bi se osiguralo da su vozila ujutro spremna za rad.

Zahvaljujući CSMS platformi i pametnim brojilima unutar punjača, sustav precizno bilježi utrošene kWh za svaku pojedinu sesiju punjenja i povezuje ih s ID-jem vozila ili vozača, što olakšava interni obračun i analizu troškova po kilometru.

Prilikom projektiranja i građevinskih radova (polaganje cijevi, dimenzioniranje trafostanice i glavnih razvodnih ormara) uvijek se ostavlja prostorni i kapacitivni “buffer” (rezerva snage i prostora) od minimalno 30% do 50% kako bi se flota i broj punjača mogli jednostavno proširiti bez ponovnog raskopavanja terena i velikih građevinskih zahvata.

Planirate uvođenje električnih
vozila u svoju tvrtku?


Prije ulaganja u punjače provjerite jeli vaša elektroenergetska infrastruktura spremna za buduće opterećenje.
